Режим работы участков и зон связан с режимом работы автомобилей на линии. Для увязки режима работы подразделений с режимом работы автомобильного транспорта необходимо построить совмещенный график работы АТП.
Для большинства грузовых автомобилей характерен график с равномерным выпуском автомобилей, для специализированных АТП автобусных и таксомоторных парков характерен график со ступенчатым выпуском автомобилей.
Для построения графика необходимо знать следующие режимы работы автомобилей и подразделений.
1. В зависимости от количества дней эксплуатации в году продолжительность рабочей смены с учетом обеденного перерыва может быть:
для 365 дней ТС = 7 + 1 = 8 часов
для 354 дней ТС = 7 + 1 = 8 часов
для 302 дней ТС = 7 + 1 = 8 часов
для 250 дней ТС = 8 + 1 = 9 часов
2. Зона ЕО, ТО-1, как правило должна работать в межсменное время с начала возврата автомобиля с линии.
3. Зона ТО-2 может работать в одну или две смены.
4. Зона ТР начинает работать с начала выпуска автомобилей на линию, может работать в одну, две или три смены.
5. Производственные участки начинают работать с 8 часов и до 16-17 часов.

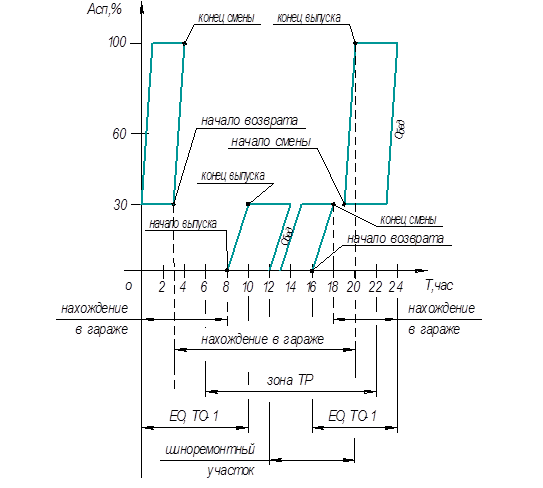

Рисунок 1 -Совмещенный график работы АТП
Трудоемкость работы шиноремонтного участка. Трудоемкость участка определяется по формуле:
![]()
(21)
где
-это процент от трудоёмкости работы приходящий на данный участок находится в пределах от 3 до 10%
Материалы о транспорте:
Аналитический раздел
Краткая характеристика АТП Тип предприятия по производственному назначению. Проектируемое автотранспортное предприятие осуществляет перевозку грузов, а также все производственные функции по техническ ...
Расчет стоимостей перевозок на действующем маршруте Гомель – Феодосия при
использовании автобусов МАЗ-154 и Икарус-250
Расчет себестоимости перевозки за 1 час: Заработная плата водителей определяется по формуле ЗПв= Тк*Т1*Кзп/Мф, (4.1) где Тк – тарифный коэффициент водителя автобуса в зависимости от габаритной длины ...
Организация технического обслуживания подвижного состава
Для проведения технического обслуживания в автотранспортном предприятии составляют планы-графики, охватывающие весь имеющийся в нём подвижной состав. План-график составляют на месяц, положив в основу ...
